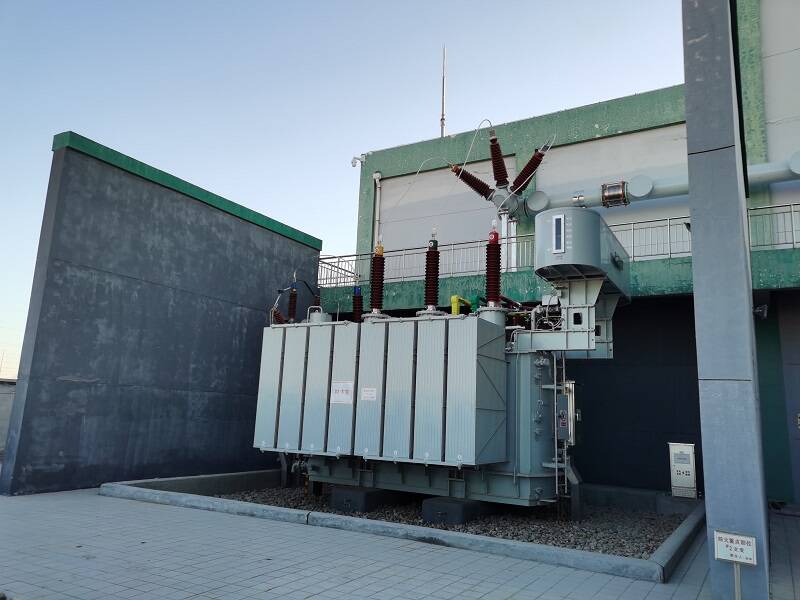

12月23日,随着110千伏后寺站3号主变送电成功,潍坊青州110千伏后寺变电站3号主变扩建工程顺利投产送电。

该项目是2022年青州市政府“十大民生实事”,变电站位于青州市益王府南路与广福寺路交叉口西北角,于2022年5月27日开工建设。项目投资2107万元,本期建设主变容量1×63MVA,电压等级110/10kV,10kV出线12回。项目建成后,将进一步优化青州市南部地区电网结构,满足南部精细化产业区用电负荷快速增长的需要。
一是超前谋划确保依法开工。市县一体提前部署权证手续办理,安排专人积极与政府相关部门的沟通联系,精心准备工程规划许可等手续办理,提前半年取得全部依法合规开工手续,送电前提前取得消防验收备案,确保送电手续齐全。
二是细化内审确保图纸完备。提前协调经研院开展施工图纸绘制工作,先后三次召开施工图内部审查会,就扩建工程现有和扩建设备优化对接、保护配合等方面进行了完善,确保现场施工按图执行。
三是深入研究确保方案最优。后寺扩建工程是在原预留位置安装3号主变,业主、属地、施工单位三位一体多次踏勘,合理优化施工流程,从设备进场、措施落实、安装调试、投产送电等环节统筹考虑,确保关键节点零延误。
四是精准控制确保负荷转供。面对后寺站负载率高、负荷转供困难的实际困难,加快新建昭德工程配出进度,确保后寺停电改接前完成送电,利用昭德配出接带后寺站13MW负荷,确保了停电改接单主变运行期间后寺站负荷平稳。
五是强化组织确保作业安全,扩建工程建设期间,为确保保护调试、设备试验与带电设备有效隔离,建设单位、运检单位通力配合,打破专业壁垒,以有效协同确保了现场调试工作的安全实施。
后寺扩建工程跨年度提前投产送电,有效的解决了青州地区南部用电紧张局面,为重点项目接入和迎峰度冬电力保供打下了坚实基础,同时,该工程的投运,标志着青州地区年度“3开工2投产”电网建设任务提前圆满完成,全面诠释了人民电业为人民的电力担当,践行了山东电力“讲政治、精业务、敢斗争、勇争先”的12字精神特质。
